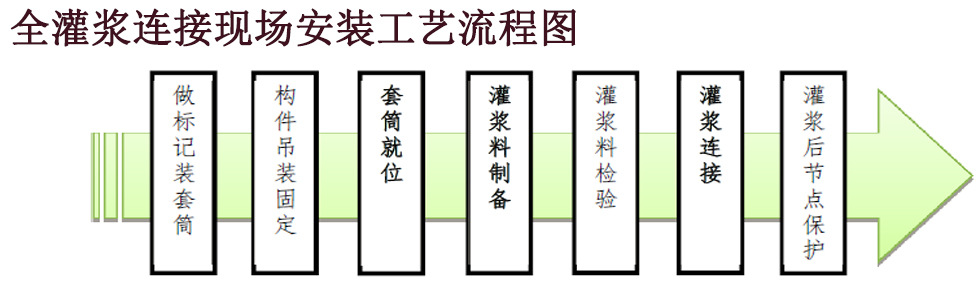

半灌浆连接在现场安装操作工艺及要求
工序 |
主要环节 |
控制要求 |
图示 |
1、连接 部 位 检 查处理 |
1.1 连接 钢筋 |
检验下方结构伸出的连接钢筋的位置和 长度,应符合设计要求(见附件 1 表 1)。 钢筋位置偏差不得大于±3mm(可用钢筋 位置检验模板检测);钢筋不正可用钢管套住掰正。 长度偏差在 0~15mm 之间;钢筋表面干净,无严重锈蚀,无粘贴物。 填写检查记录表(附件 4 表1)。 |
|
1.2 构件 连接 面 检查 |
构件水平接缝(灌浆缝)基础面干净、 无油污等杂物。 高温干燥季节应对构件与灌浆料接触的 表面做润湿处理,但不得形成积水。 填写检查记录表(附件 4 表1)。 |
|
|
2、构件 吊 装 固
定 |
2.1 构件吊装 与固定 |
在安装基础面放置可调垫铁(约 20mm 厚,金属制品)并调平,构件吊装到位。
安装时,下方构件伸出的连接钢筋均应 插入上方预制构件的连接套筒内(底部套 筒孔可用镜子观察),然后放下构件,校准构件位置和垂直度后支撑固定。
|
|
3、分仓 与 接 缝 封堵 |
3.1 分仓 |
采用电动灌浆泵灌浆时,一般单仓长度 不超过 1m。在经过实体灌浆试验确定可行后可延长,但不宜超过 3m。仓体越大,灌浆阻力越大、灌浆压力越大、灌浆时间越长,对封缝的要求越高,灌浆不满的风险越大。
采用手动灌浆枪灌浆时,单仓长度不宜 超过 0.3 m 。
分仓隔墙宽度应不小于 2cm,为防止遮挡 套筒孔口,距离连接钢筋外缘应不小于 4cm。
|
|
|
3.2 封堵通用要求 |
对构件接缝的外沿应进行封堵。 根据构件特性可选择专用封缝料封堵、密封条(必要时在密条外部设角钢或木板支撑保护)或两者结合封堵。
一定保证封堵严密、牢固可靠,否则压力灌浆时一旦漏浆处理很难。
|
|
3.3 用专用封缝料封堵 |
使用专用封缝料(座浆料)时,要按说明书要求加水搅拌均匀。
封堵时,里面加衬(内衬材料可以是软管、PVC 管,也可用钢板),填抹大约 1.5~2cm深(确保不堵套筒孔),一段抹完后抽出内衬进行下一段填抹。段与段结合的部位、 同一构件或同一仓要保证填抹密实。
填抹完毕确认干硬强度达到要求(常温24 小时,约 30MPa)后再灌浆。
(座浆料使用详见附件 3) |
|
|
3.4 用密封带封堵 |
在剪力墙靠 EPS 保温板的一侧(外侧)
封堵可用密封带封堵。密封带要有一定厚度,压扁到接缝高度(一般 2cm)后还要有一定强度。密封带要不吸水,防止吸收灌浆料水分引起收缩。
密封带在构件吊装前固定安装在底部基础的平整表面。 |
|
4、灌浆 料制备 |
4.1 选型 |
必须采用经过接头型式检验,并在构件 厂检验套筒强度时配套的接头专用灌浆材 料。CGM配套灌浆料型号是 CGM-Ⅵ泵送型。 严禁使用未经上述检验的灌浆材料。
|
|
4.2 施工 准备 |
准备灌浆料(打开包装袋检查灌浆料应 无受潮结块或其它异常)和清洁水; 准备施工器具: ①测温仪, ②电子秤和 刻度杯, ③不锈钢制浆桶、水桶, ④手提变速搅拌机, ⑤灌浆枪或⑥灌浆泵;流动 度检测⑦截锥试模、 ⑧玻璃板 (500*500mm)、 ⑨钢板尺(或卷尺),以及 强度检测⑩三联模 3 组。 上述工具参数详见附件 2 附表 1、2、3。 采用灌浆泵时应有停电应急措施。 |
|
|
4.3 制备 灌浆料 浆料 |
严格按本批产品出厂检验报告要求的水 料比(比如 11%,即为 11g 水+100g 干料) 用电子称分别称量灌浆料和水。也可用刻 度量杯计量水。 先将水倒入搅拌桶,然后加入约 70%料, 用专用搅拌机搅拌 1~2 分钟大致均匀后, 再将剩余料全部加入,再搅拌 3~4 分钟至彻底均匀。
搅拌均匀后,静置约 2~3 分钟,使浆内 气泡自然排出后再使用。(详见附件 2)
|
|
5、灌浆 料检验 |
5.1 流动度检 验 |
每班灌浆连接施工前进行灌浆料初始流动度检验,记录有关参数(详见附件 4 表 2),
流动度合格方可使用。测流动度环境温度超过产品使用温度上限(35 度)时,须做实际可操作时间检验,保证灌浆施工时间在产品可操作时间内完成。 |
|
5.1 流动度检 验 |
根据需要进行现场抗压强度检验。制作试件前浆料也需要静置约 2~3 分钟,使浆内气泡自然排出。
试块要密封后现场同条件养护。 (详见附件 2)强度试块 |
|
|
6、灌浆连接 |
6.1 灌浆孔出 浆孔检查 |
用灌浆泵(枪)从接头下方的灌浆孔处向套筒内压力灌浆。 特别注意正常灌浆浆料要在自加水搅拌开始 20~30 分钟内灌完,以尽量保留一定的操作应急时间。 注意: 1、同一仓只能在一个灌浆孔灌浆,不能同时选择两个以上孔灌浆; 2、同一仓应连续灌浆,不得中途停顿。如果中途停顿,再次灌浆时,应保证已灌入的浆料有足够的流动性后,还需要电动泵灌浆将已经封堵的出浆孔打开,待灌浆料再次流出后逐个封堵出浆孔。 |
|
6.2 灌浆 |
6.2 灌浆用灌浆泵(枪)从接头下方的灌浆孔处向套筒内压力灌浆。特别注意正常灌浆浆料要在自加水搅拌开始 20~30 分钟内灌完,以尽量保留一定的操作应急时间。 注意: 1、同一仓只能在一个灌浆孔灌浆,不能同时选择两个以上孔灌浆; 2、同一仓应连续灌浆,不得中途停顿。如果中途停顿,再次灌浆时,应保证已灌入的浆料有足够的流动性后,还需要电动泵灌浆将已经封堵的出浆孔打开,待灌浆料再次流出后逐个封堵出浆孔。
|
|
